工作名称 |
A |
B |
C |
D |
E |
F |
G |
H |
K |
L |
M |
持续时间/月 |
3 |
1 |
3 |
4 |
3 |
7 |
5 |
4 |
3 |
5 |
2 |
费用/万元 |
12 |
10 |
18 |
12 |
15 |
28 |
15 |
12 |
12 |
30 |
10 |
【问题】
1.在时标网络计划上绘制第l4个月的实际进度的前锋线,并计算累计完成投资额。
2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。

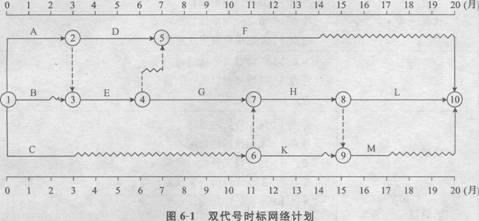

3.重新绘制第l4个月至完工的时标网络计划。
4.如果要求原工期保持不变,第l4个月后需压缩哪项工作?
试题六

1.第l4个月检查时的工程实际进度前锋线如图6-2所示。
累计完成的投资额:12+10+18+12+15+28×6/7+12×1/2+12=109(万元)。(4分)
2.工作F、H均未完成计划,工作F延误了1个月,由于该工作有6个月的总时差,故对
工期不会造成影响。工作H也拖延1个月,但由于这项工作为关键工作,故将使项目工期拖
延1个月。工作K可按计划完成,对工期无影响。(4分)
3.第l4个月至完工的时标网络计划如图6-3所示。
4·如果要使工期保持20个月不变,在第14个月检查之后,应立即组织压缩工作l-1或工
作L的持续时间。假设工作L允许压缩,且费率增加较低,有备用资源,对质量和安全影响不大,可将其工作持续时间压缩1个月。(4分)
