2013年造价工程师考试《工程造价案例分析》经典预备题(二)

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2013年1月9日

  知识点:工程量的计算

  【背景】某高校机修实习车间基础工程,分别为砖带形基础和混凝土垫层、钢筋混凝土独立柱基础和混凝土垫层,土壤为三类。由于工程较小,采用人工挖土,移挖夯填,余土场内堆放,不考虑场外运输。室外地坪标高为-0.15m,室内地坪为6cm 厚混凝土垫层、2cm厚水泥砂浆面层。砖基垫层、柱基垫层与柱混凝土均为C20混凝土,基础垫层均考虑支模。基础平面图见图3-1,基础剖面图见图3-2。

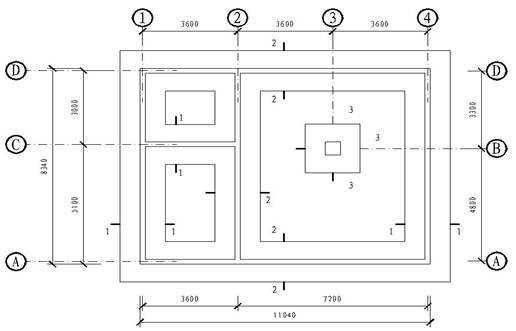

  图3-1基础平面图

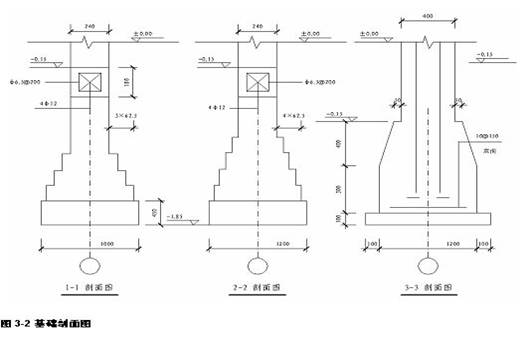

图3-2基础剖面图见

  问题1、2、3略;
  问题4. 计算各分项工程的工程量。
  【分析要点】
  问题4 要求根据图3-1 和《建设工程工程量清单计价规范》规定,遵循一定的顺序,逐项计算各分项工程的工程量。
  本基础所含各分项工程的工程量计算规则如下:
  1.平整场地 = 底层建筑面积
  2.挖基础土方 = 垫层面积×平均挖土深度
  平均挖土深度是指:垫层上表面至室外地平的高度;
  3.地圈梁
  混凝土工程量 = 圈梁高×圈梁宽×圈梁长
  钢筋工程量:
  主筋总长=( 圈梁长/箍筋间距+内墙的道数)×每根箍筋长
  4.柱基础:
  混凝土工程量 = 扩大面以下六面体体积 + 扩大面以上四棱台体积
  钢筋工程:底座为正方形,双向配筋。
  钢筋总长度=(构件–保护层 +弯钩增加长度)×[基础长/配筋间距+1] ×2
  5.柱基垫层 = 垫层宽×垫层长×垫层厚
  6.砖基础 = (基础深+大放脚折加高度)×基础宽×基础长–嵌入基础的构件体积
  7.砖基垫层 = 垫层宽×垫层厚×垫层长
  8.基础回填土 = 挖基础土方体积–室外地坪高以下埋设物的总体积
  9.室内回填土 = 底层主墙间净面积×(室内外高差–地坪厚度)
  10.余土外运 = 挖基础方体积–(基础回填土体积 + 室内回填土体积)
  【解答】
  1.平整场地 =11.04×8.34=92.07 ㎡
  2.人工挖基础方:
  挖土深度=1.85-0.15=1.7 m
  外墙垫层长度按外墙中心线、内墙垫层宽度按基底净长线计算。
  条形基础土方:
  L1-1=8.1×2+(3.6-0.6-0.5)=16.2+2.5=18.7 m
  L2-2=10.8×2+(8.1-1.2)=21.6+6.9=28.8 m
  V槽1-1=1.0×18.7×1.7=31.79 m3
  V槽2-2=1.2×28.5×1.7=58.14 m3
  V槽=31.79+58.14=89.93 m3
  独立柱基土方:
  挖土深度=1.85-0.15=1.7m,其工程量按以下公式计算:
  V坑=2.3 × 2.3 × 1.7=8.99 m3
  基础土方工程量=条形基础土方 + 独立柱基土方=89.93+8.99=98.92 m3
  3.地圈梁:
  混凝土工程量=(L中+L中)×梁高×梁宽
  =[2(10.8+8.1)+(8.1-0.24+3.6-0.24)]×0.18×0.24
