第八节 投资偏差分析
一、赢得值法
(一)赢得值法的三个基本参数
1.已完工作预算投资(BCWP)=已完成工作量×预算单价
2.计划工作预算投资(BCWS)=计划工作量×预算单价
3.已完工作实际投资(ACWP)=已完成工作量×实际单价
(二)赢得值法的四个评价指标
1.投资偏差(CV)=已完工作预算投资(BCWP)-已完工作实际投资(ACWP)
当投资偏差CV为负值时,表示项目运行超出预算投资;
当投资偏差CV为正值时,表示项目运行节支,实际投资没有超出预算投资。
2.进度偏差(SV)=已完工作预算投资(BCWP)-计划工作预算投资(BCWS)
当进度偏差SV为负值时,表示进度延误,实际进度落后于计划进度;
当进度偏差SV为正值时,表示进度提前,实际进度快于计划进度。
3.投资绩效指数(CPI)=已完工作预算投资(BCWP)/已完工作实际投资(ACWP)
当投资绩效指数(CPI)<1时,表示投资超支,即实际投资高于预算投资。
当投资绩效指数(CPI)>1时,表示投资节支,即实际投资低于预算投资。
4.进度绩效指数(SPI)=已完工作预算投资(BCWP)/计划工作预算投资(BCWS)
当进度绩效指数(SPI)<1时,表示进度延误,即实际进度比计划进度拖后。
当进度绩效指数(SPI)>1时,表示进度提前,即实际进度比计划进度快。
投资(进度)偏差反映的是绝对偏差,仅适合于对同一项目作偏差分析。
投资(进度)绩效指数反映的是相对偏差,在同一项目和不同项目比较中均可采用。
(三)偏差分析的表达方法

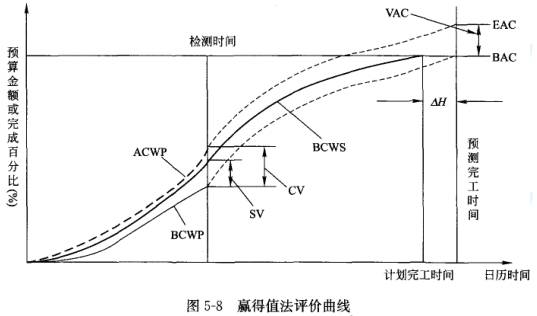

在项目实施过程中,三个参数可以形成三条曲线。
图中:CV=BCWP-ACWP,由于两项参数均以已完工作为计算基准,所以两项参数之差,反映项目进展的投资偏差。
SV=BCWP=BCWS,由于两项参数均以预算值(计划值)作为计算基准,所以两者之差,反映项目进展的进度偏差。
BAC(BlldgetAtCompletion)——项目完工预算,指编计划时预计的项目完工投资。
EAC(EstimateAtCompletion)——预测的项目完工估算,指计划执行过程中根据当前的进度、投资偏差情况预测的项目完工总投资。
VAC(VatrianceAtCompletion)——预测项目完工时的投资偏差:
VAC=BAC-EAC
在实际执行过程中,最理想的状态是已完工作实际投资(ACWP)、计划工作预算投资(BCWS)、已完工作预算投资(BCWP)三条曲线靠得很近、平稳上升,表示项目按预定计划目标进行。如果三条曲线离散度不断增加,则预示可能发生关系到项目成败的重大问题。
