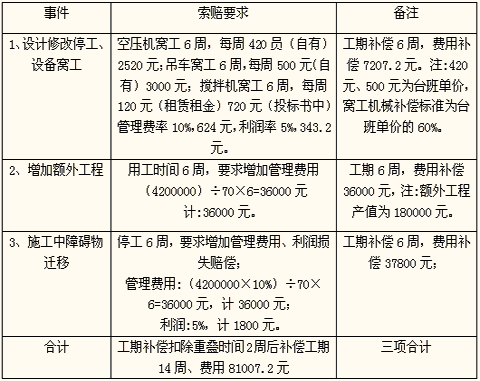

索赔清单 表5-5
【问题】
(1)上述索赔事件中承包方要求是否正确?说明理由。
(2)说明FIDIC合同条款中价款变更的要求。
【解答】
问题(1)
事件1:
工期索赔正确。设计修改停工、设备窝工是甲方责任。
费用索赔不正确。因为窝工只补偿降效损失费,应为:
2520×60%+3000×60%+720=4032元。
事件2:
工期索赔不正确。应为:180000÷(4200000÷70)=3周
费用索赔不正确。因为增加额外工程,可索赔费用和利润。应根据额外工程产值在中标合同款中的比重确定索赔费用。
首先中标合同价中的利润为:4200000÷(1+5%)×5%=200000元
中标合同价中的管理费为:(4200000-200000)÷(1+10%)×10%=363636.36元
应补偿管理费用:363636.36÷70×3=15584.42元。
事件3:
工期索赔正确。费用索赔不正确。有费用索赔,不包括利润。直接费应按照窝工降效损失补偿,管理费用补偿为:363636.36÷70×6=31168.83元。
问题(2)
FIDIC合同条款中变更要求:实际工程量比计划工程量变动部分超过10%以上的部分,可变更计算价格;
工程量变化与该项工作规定的费率乘积超过中标合同金额的0.01%时,可采用变更价格;工程量变化直接造成该项工作单位成本的变动超过1%时,可采用变更价格。
【问题】老师,上边这道题的答案中管理费和利润的取费基数有问题,按照答案来看变成利润的取费基数也包括管理费了,这个是不对的吧?这道题的管理费和利润索赔计算我也看不太明白,请老师详细解答一下。
【解答】利润的取费基数应该是包括企业管理费的,利润的计算基数包括直接费和间接费,企业管理费属于间接费中的。
