2015年监理工程师《进度控制》第二章第1节冲刺讲义_第2页

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2015年1月30日

  2.流水强度:流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
  (二)空间参数
  1.工作面:供某专业工种的工人或某种施工机械进行施工的活动空间。
  2.施工段:将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。
  划分施工段的原则:
  ①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;
  ②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;
  ③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
  ④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;
  ⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层。
  (三)时间参数
  主要包括流水节拍、流水步距和流水施工工期等。
  1.流水节拍:流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。第j个专业工作队在第i个施工段的流水节拍一般用tj,i来表示。
  流水节拍可分别按下列方法确定:
  (1)定额计算法
  (2)经验估算法
  2.流水步距:流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。流水步距一般用Kj,j+1来表示。
  如果施工过程数为n个,则流水步距的总数为n-1个。
  3.流水施工工期:流水施工工期一般不是整个工程的总工期。
  【例题4】建设工程组织流水施工时,相邻两个专业工作队相继开始施工的最小间隔时间称为(  )。
  A.间歇时间
  B.流水步距
  C.流水节拍
  D.提前插入时间
  答案:B
  【例题5】流水步距的大小取决于(  )。
  A.相邻两个施工过程在各个施工段上的流水节拍
  B.流水施工的组织方式
  C.参加流水的施工过程数
  D.流水施工的工期
  E.各个施工过程的流水强度
  答案:A、B

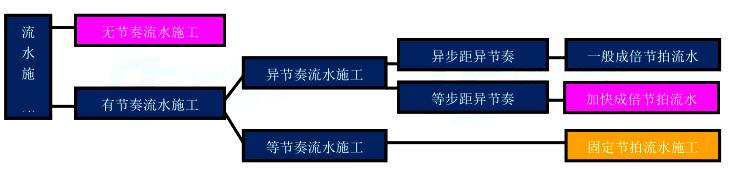

流水施工分类(如图2-4所示)


首页 1 2 尾页

相关文章
