试题六(20分)

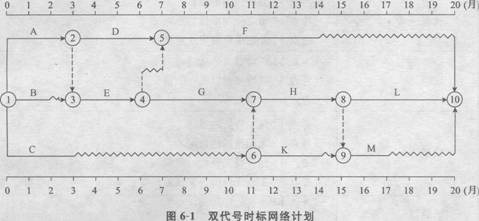

某公司中标的一项设备安装工程的双代号时标网络计划如图6-1所示,计划工期
20个月,其持续时间和预算费用见表6—1。工程进行到第14个月,工作F完成了6个月
的工作量,工作H完成了2个月工作量,工作K已经完成工作量。

表6-1预算费用、持续时问表

工作名称

A

B

C

D

E

F

G

H

K

L

M

持续时间/月

3

1

3

4

3

7

5

4

3

5

2

费用/万元

12

10

18

12

15

28

15

12

12

30

10

【问题】
1.在时标网络计划上绘制第l4个月的实际进度的前锋线,并计算累计完成投资额。
2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。
3.重新绘制第l4个月至完工的时标网络计划。
4.如果要求原工期保持不变,第l4个月后需压缩哪项工作?
