第二十五考点、施工进度计划的检查与调整
一、施工进度计划监测与检查的内容
二、施工进度计划的调整
1.调整的内容
施工内容;工程量、起止时间、持续时间、工作关系、资源供应等。调整施工进度计划采用的原理、方法与施工进度计划的优化相同。
2.调整施工进度计划的步骤
3.进度计划的调整
4.工期优化
工期优化的原则:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有备用资源的丁作;
(3)缩短持续时间所需增加的资源、费用最少的工作。
5.资源优化
分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。
资源优化的前提条件是:
(1)优化过程中.不改变网络计划中各项工作之间的逻辑关系;
(2)优化过程中,不改变网络计划中各项工作的持续时间;
(3)网络计划中各工作单位时间所需资源数量为合理常量;
(4)除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
6.费用优化
三、施工进度计划调整示例
案例
1.背景

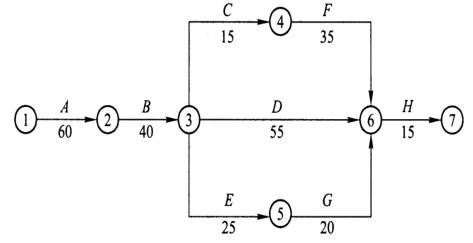

某单项工程,按图所示进度计划网络图组织施工。
事件一:在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全。
本工程各工作相关参数见表:
相关参数表
序号 | 工作 | 最大可压缩时间(d) | 赶工费用(元/d) |
1 | A | 10 | 200 |
2 | B | 5 | 200 |
3 | C | 3 | 100 |
4 | D | 10 | 300 |
5 | E | 5 | 200 |
6 | F | 10 | 150 |
7 | G | 10 | 120 |
8 | H | 3 | 420 |
事件二:项目部向施工企业负责人上报阶段项目进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。但遭到施工企业负责人的批评。
2.问题
(1)事件一中,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
(2)重新绘制事件一发生后的进度计划网络图,并列出关键线路(以工作表示)。
(3)事件一中,还应补充调整施工进度计划步骤的哪些内容?
(4)事件二中,项目进度报告还应补充哪些内容?
3.分析与答案
(1)解答如下:
1)A拖后15d,此时的关键线路:B→D→H:
①其中工作B赶工费率最低,故先对工作B持续时间进行压缩
