工作B压缩5d,因此增加费用为:5×200=1000元;
总工期为:185-5=180d;
线路:B→D→H。
②剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能压缩5d,因此增加费用为:
5×300=1500元;
总工期为:180-5=175d;
关键线路:B→D→H和B→C→F→H两条。
③剩余关键工作中,存在三种压缩方式:同时压缩工作C、工作D;同时压缩工作F、工作D;压缩工作H。
同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。
工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300=1200元;
总工期为:175-3=172d;
关键线路:B→D→H、和B→C→F→H两条。
④剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作F压缩2d,因此增加费用为:2×420=840元;
总工期为:172-2=170d;
⑤通过以上工期调整,工作仍能按原计划的170d完成。
2)所需投入的赶工费为:
1000-4-1500+1200+840=4540元

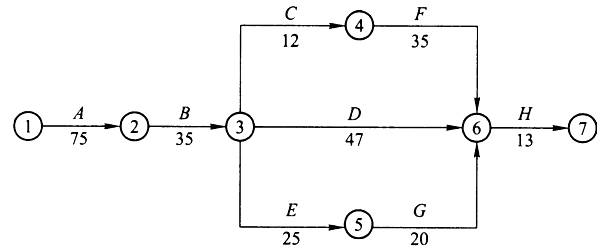

(2)调整后的进度计划网络图如图所示:

其关键线路为:A→B→D→H和A→B→C→H。
