二级建造师建设工程施工管理精讲(九)

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2014年7月19日
 2Z102020建设工程定额

  二、按编制程序和用途分类

     施工定额的作用:施工作业计划、签发施工任务单、签发限额领料单、结算计件工资或计量奖励工资。

拟定施工的正常条件包括:(1)拟定施工作业的内容(2)拟定施工作业的方法(3)拟定施工作业地点的组织(4)拟定施工作业人员的组织

  时间定额以工日为单位,每一工按8h计算。

  时间定额与产量定额互为倒数

  人工定额的制定方法:(1)技术测定法(2)统计分析法(3)比较类推法(4)经验估计法

2Z102023 了解材料消耗定额

  消耗定额的编制:(1)材料净用量(2)不可避免的废料和损耗

  材料净用量的确定方法:(1)理论计算法(2)测定法(3)图纸计算法(4)经验法

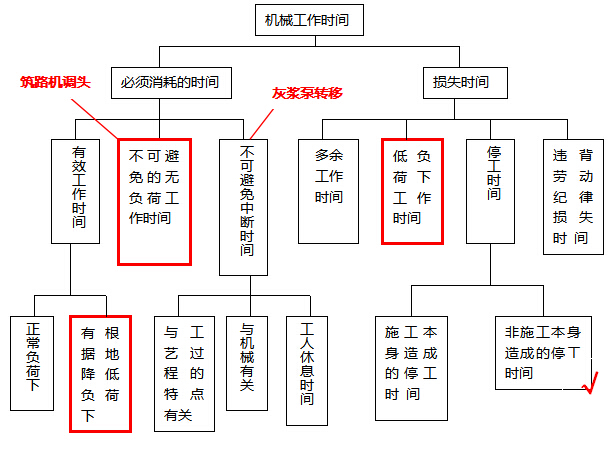

2Z102024 了解施工机械台班使用定额

  机械时间定额以“台班”表示,一个作业班时间为8h。机械产额定额和机械时间定额互为倒数关系。

例:斗容量1m³正铲挖土机,挖四类土,装车,深度在2m内,小组成员两人,机械台班产量为4.76(定额单位100 m³),则:

挖100 m³的机械时间定额为1 / 4.76=0.21台班;人工时间定额为2 / 4.76=0.42工日

  施工机械台班产量定额=机械净工作生产率×工作班延续时间×机械利用系数(理解)


相关文章
