施工过程 | 挖土 | 垫层 | 混凝土基础 | 砌墙基 | 回填土 |
施工时间(d) | 12 | 12 | 18 | 12 | 6 |
组织流水施工并计算工期。
[解]

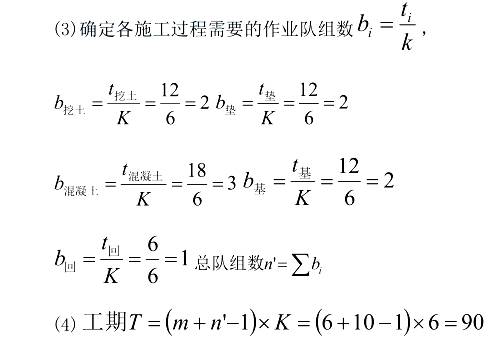

(1)m=6,t挖=12,t垫=12,t混凝土=18,t基=12,t回=6
(2)确定流水步距,K=流水节拍的最大公约数,K=6
例题2:某建筑群共有4个单元,各单元的施工过程和施工时间见表:
施工过程 | 垫层 | 混凝土基础 | 砌墙 | 回填土 |
施工时间(d) | 9 | 15 | 12 | 6 |
试组织流水施工并计算工期。
[解]
(1)m=4,t垫=9,t混凝土=15,t砌墙=12,t回=6

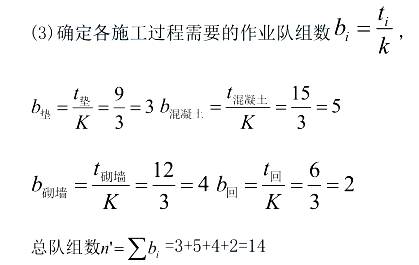

(2)确定流水步距,K=流水节拍的最大公约数,K=3
(4)工期T=(m+n'-1)×K=(4+14-1)×3=51
3.无节奏性流水:
流水节拍没有规律。
组织的原则是使施工队连续施工。
(工作面可能有空闲)
流水步距的确定方法:
累加数列,错位相减,取大差。
例题:
某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。
各施工段的流水节拍
施工过程(工序) | 流水节拍(d) | |||
施工一段 | 施工二段 | 施工三段 | 施工四段 | |
甲 | 2 | 4 | 3 | 2 |
乙 | 3 | 2 | 3 | 3 |
丙 | 4 | 2 | 1 | 3 |
或者表示为:
工序/流水节拍(d) | 甲工序 | 乙工序 | 丙工序 |
施工一段 | 2 | 3 | 4 |
施工二段 | 4 | 2 | 2 |
施工三段 | 3 | 3 | 1 |
施工四段 | 2 | 3 | 3 |
问题:
(1)简述无节奏流水施工的特点。
(2)该工程应采用何种的流水施工模式。
(3)计算各施工过程间的流水步距和总工期。
(4)试编制该工程流水施工计划图。
答:
(1)无节奏流水施工的特点是:
1)各个施工过程在各个施工段上的流水节拍通常不相等。
2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。
3)每个专业工作队都能够连续作业,施工段可能有间歇时间。
4)专业工作队数目等于施工过程数目。
(2)根据工程特点,该工程只能组织无节奏流水施工。
(3)求各施工过程之间的流水步距:

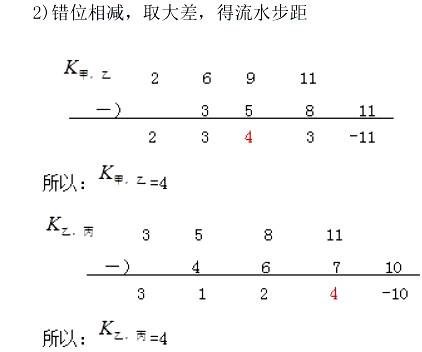

1)各施工过程流水节拍的累加数列
甲:2 6 9 11
乙:3 5 8 11
丙:4 6 7 10
3)总工期

(4)流水施工计划图如下所示。
