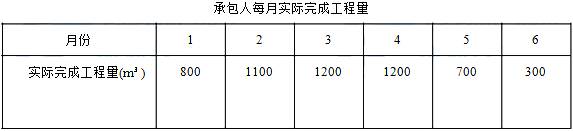

工程量价款为:900×200=18万元
应签证的工程款为:18×0.95=17.1万元<20万元,第1个月不予付款。
2)第2个月
工程量价款为:1300×200=26万元
应签证的工程款为:26.0×0.95=24.7万元
24.7+17.1=41.8万元
应签发的付款凭证金额为41.8万元
3)第3个月
工程量价款为:1400×200=28.0万元
应签证的工程款为:28.0×0.95=26.6万元
应扣工程预付款为:8.0万元
26.6-8.0=18.6万元<20万元,第3个月不予签发付款凭证。
4)第4个月
工程量价款为1400×200=28.0万元
应签证的工程款为:28.0×0.95=26.6万元
应扣工程预付款为:8.0万元
应签发的付款凭证金额为:
18.6+26.6-8.0=37.2万元
5)第5个月
累计完成工程量为6100m³,比原估算工程量超出100m³,但未超出估算工程量的10%,所以仍按原单价结算。
第5个月工程量价款为:1100×200=22.0万元
应签证的工程款为:22.0×0.95=20.9万元
应扣工程预付款为:8.0万元
20.9-8.0=12.9万元<20万元,第5个月不予签发付款凭证。
6)第6个月
累计完成工程量为6700m³,比原估算工程量超出700m³,已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:6700-6000×(1+10%)=100m³
第6个月工程量价款为:100×200×0.9+(600-100)×200=11.8万元
应签证的工程款为:11.8×0.95=11.21万元
应签发的付款凭证金额为12.9+11.21=24.11万元
两个假定 1.如果每月签发付款最低金额为12万元,第6个月应签发的付款凭证金额为多少?
2.如果完成的工程量少了呢,如

总工程量:5300m³,比6000-6000×10%=5400m³,还少100m³,故应该调价。
正确做法是:对第6月进行结算,千万不要倒过去每月重算!
工程量总价款为:5300×200×1.1=116.6万
应扣留保修金总额为:116.6×5%=5.83万
按月已支付总额为:41.8+37.2=79.0万
6月应签发的付款凭证金额为:116.6-79.0-5.83-24.0=7.77万
