A.200.00
B.207.20
C.209.00
D.230.00
P=200(0.2+0.8×0.3×115/100+0.8×0.7×100/100)=207.2
错误 正确答案是:
P=200(0.2+0.3×115/100+0.5×100/100)=209.0
(本题是在合同总价中所占的比重系数为0.3,而不是占调值部分的比例)
例题4:

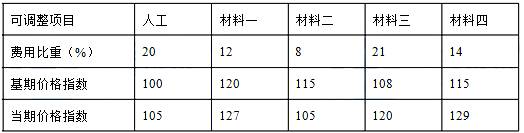

某合同价款为3540万元,施工承包合同中约定可针对人工费、材料费价格变化对竣工结算价进
行调整。可调整各部分费用占总价款的百分比,基准期、竣工当期价格指数见下表:

问题: 列式计算人工费、材料费调整后的竣工结算价款是多少万元(保留两位小数)?
参考答案: 可调系数=0.20+0.12+0.08+0.21+0.14=0.75
固定系数=0.75
