  (2).答案:人工费:0.56×60=33.60(元/㎡)

  材料费:0.155×0.8+1.06×530+0.0299×240+6.4=575.50(元/㎡)

  机械费:0.0052×49.18+0.0969×52=5.29(元/㎡)

  管理费:(33.60+5.29)×40%=15.56(元/㎡)

  利润:(33.60+5.29)×14%=5.44(元/㎡)

  综合单价:33.60+575.50+5.29+15.56+5.44=635.39(元/㎡)

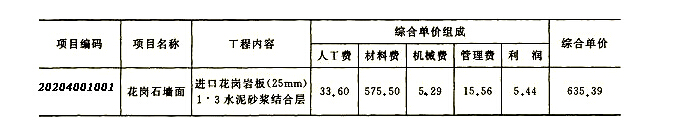

  表5.2 分部分项工程量清单综合单价分析表单位:元/㎡

2016年造价工程师《案例分析》习题及答案3

  (3).答案:增加工作的工程款:260×352×(1+3.5%)(1+3.41%)=97 953.26(元)=9.80(万元)

  第8个月应付工程款:(200+9.80)×(1-5%)-640÷5=71.31(万元)

  (4).答案:该分项工程增加工程量后的差价:

  (580-360×1.1)×1200×(1-0.9)×(1+3.5%)(1+3.41%)=23632.08(元)=2.36(万元)

  第14个月应付工程款:(180-2.36)×(1-5%)=168.76(万元)
