2009年二级建造师施工管理历年真题答案及解析_第4页

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2014年5月22日
31.根据《建设工程施工合同(示范文本)》 ( GF-99-0201).若合同中约定有工程预付

  款,则预付时间应( )。

  A.不迟予约定的开工日期前7天 B.不迟于约定的开工日期前30天

  C.不迟予实际开工以后的7天 D.不迟于首次支付工程款前7天

  【答案】A

  【解析】P106 工程预付款预付时间应不迟于约定开工日期前7天。

  32.建设工程项目的总进度目标是在项目的( )阶段确定的。

  A. 决策 B.设计

  C.招标 D.施工

  【答案】A

  【解析】P111 建设工程项目的总进度目标值的是:整个项目的进度目标,它是在项目决策阶段项目定义时确定的。

  33.业主方项目进度控制的任务是控制( )的进度。

  A.项目设计阶段 B.整个项目实施阶段

  C.项目施工阶段 D.整个项目决策阶段

  【答案】B P113

  【解析】 业主方进度控制任务是控制整个项目实施阶段进度,包括控制设计准备阶段、设计工作进度、施工进度、物资采购工作进度、项目动用前准备阶段。

  34.下列施工进度计划中,属于实施性施工进度计划的是( )。

  A.施工总进度计划 B.单体工程施工进度计划

  C.项目年度施工计划 D.项目月度施工计划

  【答案】D

  【解析】项目施工的月度施工计划和旬施工作业计划,是实施性施工进度计划

  35.编制控制性施工进度计划的主要目的是( )。

  A.分解承包合同规定的进度目标,确定控制节点的进度目标

  B.指导施工班组的作业安排

  C.确定承包合同的工期目标

  D.参与投标竞争,提高投标竞争力

  【答案】A

  【解析】P115 控制性施工进度计划编制主要目的:

  (1)施工进度目标进行再论证

  (2)对进度目标进行分解

  (3)确定为实现进度目标的里程碑事件进度目标,作为进度控制依据。

  36.横道图计划的特点之一是( )。

  A.适用于大的进度计划系统 B.能方便地确定关键工作

  C.工作之间的逻辑关系不易表达清楚 D.计划调整只能采凋计算机进行

  【答案】C

  【解析】P118 横道图缺点:(1)工序之间的逻辑关系可以设法表达,但不宜表达清楚

  (2)适用于手工编制计划

  (3)没有通过严谨的进度计划时间参数计算,不能确定计划关键工作,关键路线与时差

  (4)计划调整只能用手工

  37.在工程网络计划中, 关键工作是指网络计划中( )。

  A.总时差为零的工作 B.总时差最小的工作

  C.自由时差为零的工作 D.自由时差最小的工作

  【答案】B

  【解析】P129 总时差最小工作是关键工作

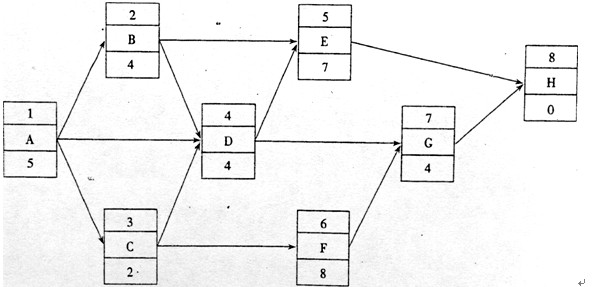

  38.某单代号网络计划如下图所示,工作D的自由时差为( )。

  A.0 B.1

  C.2 D.3


  39.某施工项目部决定将原来的横道图进度计划改为网络进度计划进行进度控制,以避免工作之间出现不协调情况。该项进度控制措施属于( )。

  A.组织措施 B.管理措施

  C.经济措施 D.技术措施

  【答案】B

  40.工程项目的质量终检存在一定的局限性,因此施工质量控制应重视( )。

  A.竣工预验收 B.竣工验收

  C.过程控制 D.事后控制

  【答案】C

  【解析】P138 工程项目的终检存在一定局限性。故此,工程项目施工质量控制应加强过程控制,边施工边检查边整改。
