A.施工平行发包模式
B.施工总承包模式
C.施工总承包管理模式
D.工程总承包模式
答案:A,解析见课本P193
12.某工程包含两个子项工程,甲子项工程预计工程量为5000m3,合同单价为240元/m3,乙子项估计工程量2500m,3,合同单价580m3.工程预付款为合同价的12%,主要材料和构配件所占比重为60%,则该工程预付款的起扣点为( )万元。
A.96 B.212 C.116 D176
答案:B
解析:合同价款=5000x240+2500x580=265万元
预付款的起扣点=265-265x12%/60%=212万元。参见教材P105
13.根据《建筑安装工程费用项目组成》(建标2003,206号),病假在六个月以内的生产工人的工资属于( )
A.生产工人基本工资
B.生产工人辅助工资
C.职工福利费
D.企业管理费
答案:B,解析见课本P43
14.某工厂设备基础的混凝土浇筑工程中,由于施工管理不善,导致28d的混凝土实际强度达不到设计强度的30%,对这起质量事故的正确处理方法是( )
A.返工处理
B.返补处理
C.加固处理
D.不作处理
答案:A,解析见课本P159
15.关于施工方项目管理目标和任务的说法,正确的是( )
A.施工总承包管理方对所承包的工程承担施工任务执行和组织的总责任
B.施工方项目管理服务于施工方自身的利益,而不需要考虑其他方
C.由业主决定的范包房应经施工总承包管理方的认可
D.建设项目工程总承包的主要意义是总价包干和“交钥匙”
答案:C,解析见课本P5,6
16.采用单价合同招标时,对于投标书明显的数字计算错误,业主有权利先做修改,再投标,当总价和单价的计算结果不一致时,以单价为准调整总价。这体现了单价合同的( )特点
A.工程量优先
B.总价优先
C.单价优先
D.风险均摊
答案:C,解析见课本P219

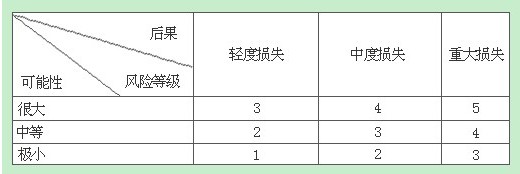

17.根据《建设工程项目管理规范》(GB/T50326-2006),对于预计后果为中度损失和发生可能性为中等的风险,应列入( )等风险。
A.2 B.4 C.5 D.3
答案:D,解析见课本P34
18某地基基础工程直接工程费为1000万元,以直接费为计算基础计算建筑安装工程费,其中措施费为直接工程费的5%,间接费为8%,综合税率为3.35%,则该工程的建筑安装工程费含税造价为( )万元
A.1186.500 B.1190.7 C11226.248 D1230.588
答案:D,解析:含税工程造价=1000x(1+5%)x(1+8%)x(1+5%)x(1+3.35%)=1230.588万元,参见课本P51
19.在施工总承包管理模式下,分包单位一般与( )签订合同
A.工程总承包单位
B.施工总承包单位
C.业主
D.业主,施工总承包管理单位三方共同
答案:C,解析见课本P5
20.根据现行规定,施工企业为职工缴纳的工伤保险费,属于建筑安装工程费中的( )
A文明施工费
B.劳动保险费
C.规费
D.安全施工费
答案:C,解析见课本P48
