 背景二:某施工企业在一项工程招标中低价中标,为了取得良好的经济效益,该项目经理部采用挣值法进行成本进度的综合控制,并且在施工过程中进行详细的分部分项工程成本分析工作和综合成本分析,最后在项目竣工时进行竣工成本的综合分析,以便总结经验教育,为以后的项目服务。根据本背景回答21~25题。

  21.施工成本控制工作的核心和最具实质性的一步是( )。

  A.比较和分析 B.分析和预测

  C.分析和纠偏 D .比较和纠偏

  22.成本控制的过程中偏差分析最常用的一种方法是( )。

  A 横道图法 B 表格法 C曲线法 D 网络分析法

  23.该工程某控制点已完工作预算费用为3000,已完工作实际费用为2000,计划工作预算费用为5000,则该工程( )。

  A 进度落后,成本超支 B 进度落后,成本节约

  C 进度超前,成本超支 D 进度超前,成本节约

  24.施工成本分析的基本方法包括( )。

  A 因素分析法 B 偏差分析法 C 横道图法 D 表格法

  25.下列关于综合成本的分析方法的说明中,正确的是( )。

  A 对每一个分部分项工程都必须要进行成本分析

  B 单位工程竣工成本分析应包括主要技术节约措施及经济效果的分析

  C 年度成本分析的依据是月成本报表

  D 在一定条件下,可以将本年成本转入下一年度

  26.计算机辅助工程网络计划的意义包括()

  A 有利于确定工序之间的逻辑关系

  B 有利于编制资源需求计划

  C 有利于采用先进的网络分析方法

  D 有利于确定工序的持续时间

  27.下列关于双代号网络图的说明,正确的有()。

  A 双代号网络图中实箭线表示的工作既消耗时间,也消耗资源

  B 双代号网络图中虚箭线表示的工作既不消耗时间,也不消耗资源

  C 双代号网络的节点编号应从小到大用自然数连续编号

  D 双代号网络图中的关键路线只有一条

  28.单代号搭接网络中结束开始的搭接关系用符号( )表示。

  A FTS B FTF C STS D STF

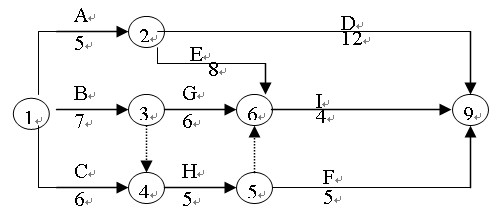

  29.某工程双代号网络计划如下图所示,其中关键路线有( )条。

  A 1 B 2 C 3 D 4

背景3:某项目的控制网络为双代号时标网络图,由于该网络的计算工期大于要求工期,因此项目管理班子选择压缩成本交底,持续时间较长的关键工作进行工期压缩,最后通过调整使工期符合要求。在该项目进行进度控制的过程中,主要采用组织措施、管理措施、经济措施、技术措施控制项目的进度。根据以上背景,回答30~34题。

  30.双代号时标网络图中,波形线表示的工作的( )。

  A 总时差 B 自由时差

  C 最早开工时间 D 最早完工时间
