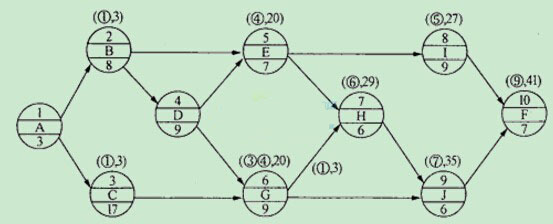

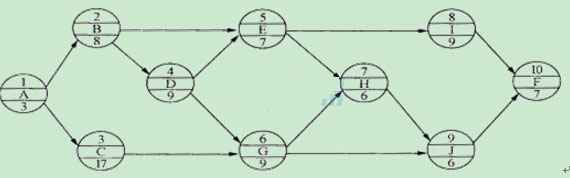

1.某分部工程单代号网络计划如下图所示,节点中下方的数字为该工作的持续时间(单位:天)。其关键线路有( )条。(2005年试题第27题)
A.1 B.2
C.3 D.4
【正确答案】B
【答案解析】从下图可以看出,采用标号法进行计算分析,则关键线路有两条。参见教材P130。
2.在工程网络计划中,关键工作是指( )的工作。(2005年试题第29题)
A.最迟完成时间与最早完成时间的差值最小
B.双代号时标网络计划中无波形线
C.单代号搭接网络计划中时间间隔为零
D.双代号网路计划中两端节点均为关键节点
【正确答案】A
【答案解析】关键工作指的是网络计划中总时差最小的工作。而总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。 故选项A正确。选项B,波形线代表的是本工作的自由时差,无波形线只能说明该项工作的自由时差等于零,该项工作不一定是关键工作;选项C,单代号搭接网络 计划中与紧后工作之间时间间隔为零,只能说明紧后工作的最早开始时间等于该项工作的最早完成时间,该项工作不一定就是关键工作;选项D,双代号网路计划中 两端节点均为关键节点的工作不一定就是关键工作。
3.在工程网络计划中,关键线路是指( )的线路。(2005年试题第82题)
A.单代号网络计划中相邻工作之间时间间隔全部为零
B.双代号网络计划中由关键节点组成
C.双代号时标网络计划中无波形线
D.双代号时标网络计划中无虚箭线
E.单代号搭接网络计划中相邻工作之间时距之和最大
【正确答案】AC
【答案解析】单代号网络计划中,将关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路;双代号时标网络计划中,自始至终没有波形线的线路就是关键线路。
选项D,双代号时标网络计划中的虚箭线仅代表虚工作,无虚箭线并不一定就是关键线路,而关键线路有可能包含虚箭线。选项B,双代号网络计划中由关键节点组成的线路不一定就是关键线路。参见教材P139。

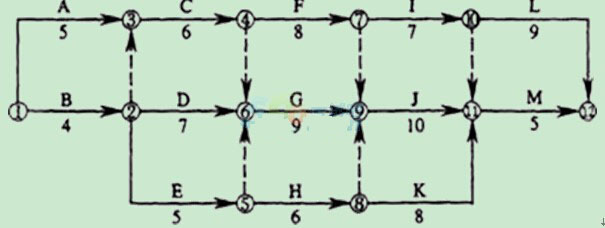

4.某工程双代号网络计划如下图所示,其关键线路有( )条。(2006年试题第27题)
A.1 B.2
C.3 D.4
【正确答案】C
【答案解析】经计算,关键线路分别为:(1)→(3)→(4)→(7)→(10)→(12);(1)→(2)→(6)→(9)→(11)→(12);(1)→(3)→(4)→(6)→(9)→(11)→(12)。计算工期为35天。参见教材P139。
5.在工程网络计划中,关键工作是指( )的工作。(2006年试题第83题)
