2015年一建考试《项目管理》典型题目:网络计划调整_第2页

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2015年1月23日

  5.调整工程网络计划时,调整内容一般包括( )。(2007年试题第83题)

  A.非关键工作时差

  B.关键线路长度

  C.逻辑关系

  D.工作工艺过程

  E.增加工作项目

  【正确答案】ABCE

  【答案解析】网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。选项D的内容已包含在选项C中了。参见教材P141。

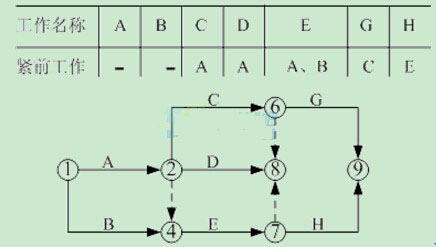

  1.根据下表逻辑关系绘制的双代号网络图如图所示,图中存在的作图错误是( )。(2011年试题第15题)

  工作名称ABCDEGH

  紧前工作——AAA、BCE



  A.节点编号不对

  B.逻辑关系不对

  C.有多个终点节点

  D.有多个起点节点

  【正确答案】C

  【答案解析】双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。上图中有⑧号和⑨号两个终点节点。参见教材P119。

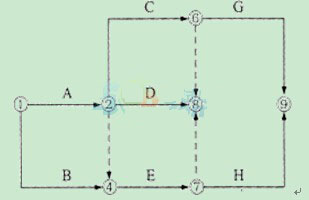

  2.根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是(  )。(2012年试题第33题)



  A.节点编号不对

  B.逻辑关系不对

  C.有多个终点节点

  D.有多个起点节点

  【正确答案】C

  【答案解析】图中有两个终点节点,根据已知的逻辑关系,故选项C不正确。参见教材P119。

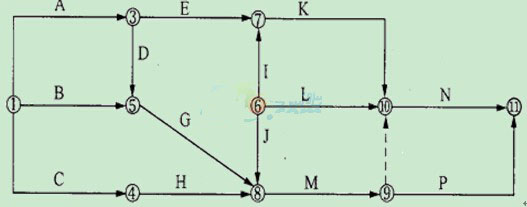

  3.某工程单目标双代号网络计划如下图所示,图中的错误是( )。(2007年试题第29题)



  A.有多个起点节点

  B.有多个终点节点和起点节点

  C.有双向箭头连线

  D.有循环回路

  【正确答案】A

  【答案解析】单目标双代号网络计划要求只能有一个起点节点和终点节点,上图中起点节点有(1)和(6)。参见教材P119。

  4.双代号时标网络计划的特点之一是( )。(2009年试题第48题)

  A.可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路

  B.不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路

  C.可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路

  D.可以在图上直接显示工作开始与结束时间、自由时差和关键线路

  【正确答案】D

  【答案解析】本题考查的是双代号时标网络计划的特点。双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:①时标 网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;②时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的 自由时差及关键线路:③在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;④由于箭线受到时间坐标的限制,当情况发生变化 时,对网络计划的修改比较麻烦,往往要重新绘图。参见教材P119。
