工作 |
A |
B |
C |
D |
E |
F |
紧前工作 |
— |
— |
A |
A、B |
D |
C、D |
2.在工程网络计划中,关键工作是指( )的工作。
A.双代号时标网络计划中箭线上无波形线
B.与其紧后工作之间时间间隔为零
C.最早开始时间与最迟开始时间相差最小
D.双代号网络计划中两端节点均为关键节点
3.关于时差的定义,下列说法正确的是( )。
A.自由时差是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间
B.自由时差是在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间
C.总时差是在不影响其紧后工作最早完成时间的前提下,本工作可以利用的机动时间
D.总时差是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间
4.某工程施工网络计划经工程师批准后实施。已知工作A有5天的自由时差和8天的总时差。由于第三方原因,使工作A的实际完成时间比原计划延长了12天。在无其它干扰的情况下,该工程的实际工期将延长( )天。
A.3
B.4
C.7
D.12
5.工程双代号时标网络计划中,某工作箭线上的波形线表示( )。
A.该工作的自由时差
B.该工作的总时差
C.该工作与其紧前工作之间的时间间隔
D.该工作与其紧前工作之间的时距

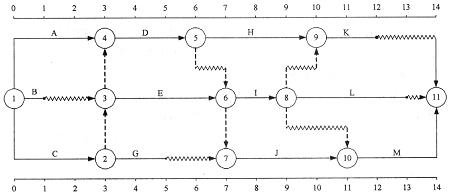

6.某工程双代号时标网络计划如下图所示(单位:天)。工作A的总时差和自由时差分别为( )天。
A.1和0
B.1和1
C.2和0
D.0和0

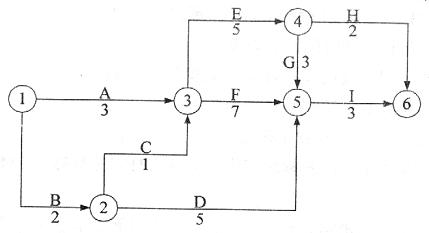

7.某工程双代号网络计划如下图所示(单位:天)。该网络计划的关键线路为( )。
A.①一③一⑤一⑥
B.①一③一④~⑤一⑥和①一②一③一④一⑤一⑥
C.①一②一⑤一⑥和①一②一③一④一⑥
D.①一②一③一⑤一⑥
8.在对影响施工质量的要素进行控制时,施工单位积极做好与施工现场周边单位的沟通、协调,属于( )的控制。
A.施工质量管理环境
B.施工作业环境
C.现场自然环境条件
D.施工技术环境
9.施工质量保证体系的运行,应按照( )循环的方式展开控制。
A.计划一处理一实施一检查
B.实施一检查一计划一处理
C.计划一实施一检查一处理
D.计划一检查一实施一处理
10.下列质量检查方法中,属于施工现场质量检查实测法的是( )。
A.理化试验
B.超声波探伤
C.用线锤吊线检查垂直度
D.用敲击工具进行音感检查
