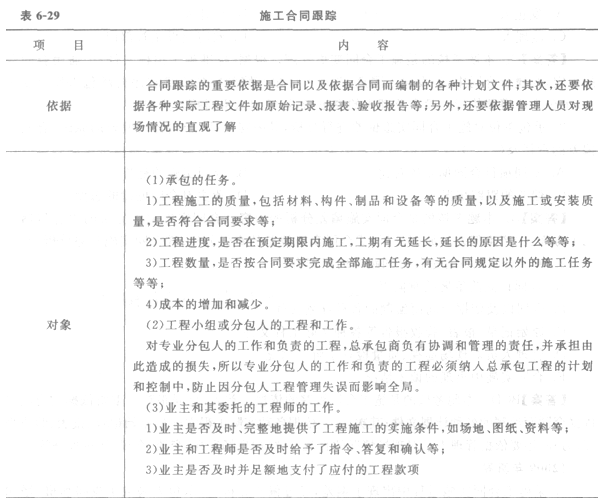

1、施工合同跟踪

2.合同实施偏差处理
(1)组织措施,如增加人员投入,调整人员安排,调整工作流程和工作计划等。
(2)技术措施,如变更技术方案,采用新的高效率的施工方案等。
(3)经济措施,如增加投入,采取经济激励措施等。
(4)合同措施,如进行合同变更,签订附加协议,采取索赔手段等。

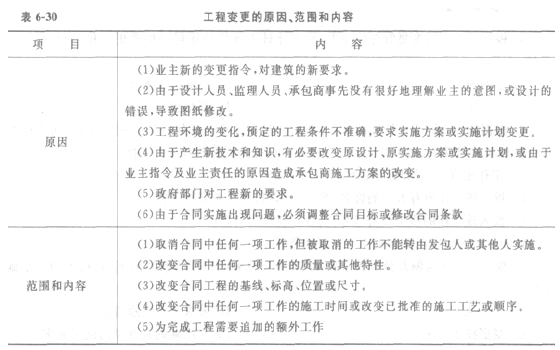

3.工程变更的原因、范围和内容(表6-30)

4.变更权
根据《标准施工招标文件》中通用合同条款的规定,在履行合同过程中,经发包人同意,监理人可按合同约定的变更程序向承包人作出变更指标,承包人应遵照执行。没有监理人的变更指示,承包人不得擅自变更。

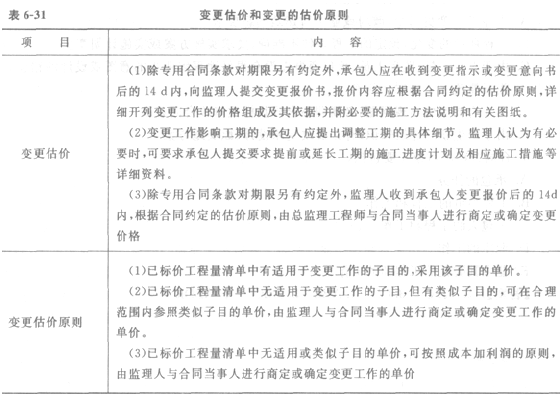

5.变更估价和变更的估价原则(表6—31)
