2007年二级建造师建筑工程考试试题及答案6

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2011年11月18日

2007年二级建造师建筑工程考试试题及答案6

案例二

  背景资料:某写字楼工程,地下1层,地上15层,框架剪力墙结构。首层中厅高12米,施工单位的项目部编制的模板支架施工方案是满堂扣件式钢管脚手架,方案由项目部技术负责人审批后实施。施工中,某工人在中厅高空搭设脚手架时随手将扳白手放在脚手架上,脚手架受振动后扳手从上面滑落,顺着楼板预留洞口(平面尺寸0.25m×0.50m)砸到在地下室施工的王姓工人头部。由于王姓工人认为在室内的楼板下作业没有危险,故没有戴安全帽,被砸成重伤。

  问题:考试站网校

  1. 说明该起安全事故的直接原因与间接原因。

  2. 写出该模板支架施工方案正确的审批程序。

  3. 扳手放在脚手架上是否正确?说明理由。

  4. 何谓“三宝”和“四口”?本例的预留洞口应如何防护?

  答案:

  1. 直接原因与间接原因包括:该工人违规操作,预留洞口未防护,王姓工人未戴安全帽,现场安全管理不到位,安全意识淡薄。

  2. 该施工方案应先由施工的技术负责人审批,该模板支架高度超过8米还应组织专家组审查论证通过,再报监理审批同意。

  3. 工具不能随意放在脚手架上,工具暂时不用应放在工具袋内。

  4. “三宝”是指安全帽、安全网、安全带。“四口”是指预留洞口、楼梯口、通道口、电梯井口。

  楼板面等处边长为25cm~50cm的洞口,可用竹、木等作盖板盖住洞口,盖板必须能保持四周搁置均衡、固定牢靠,盖板应防止挪动移位。

  案例三

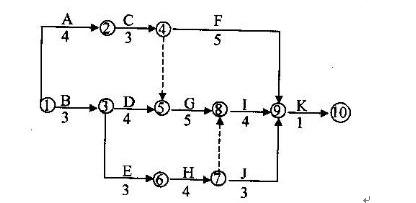

  某施工单位与业主签订了某综合楼工程施工合同。经过监理方审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀施工。

  在施工中发生了如下事件:

  事件一:因施工单位租赁的挖土机大修,晚开工2天。

  事件二:基坑开挖后,因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。

  事件三:在主体结构施工中,因连续罕见特大暴雨,被迫停工3天。

  问题:

  1. 分别指出图中的关键工作及关键线路。

  2. 求出总工期是多少个月?

  3. 施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。

  4. 施工单位决定采用工期-成本调整法进行工期压缩调整,请问工期-成本调整法的调整原则是什么?

  答案:

  1.(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K

  (2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩

首页 1 2 尾页

相关文章
