2010年二级建造师考试建筑工程真题及答案4

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2011年11月18日

2010年二级建造师考试建筑工程真题及答案4

 三、案例分析题(共4题,每题20分)

  (一)
  背景资料
  某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

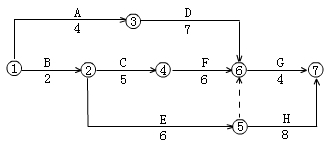

  如下图:

  在施工过程中发生了以一事件:
  事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
  事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(垂100kg)安装在吊顶工程的主龙骨上。
  事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。
  问题:
  1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
  2.指出本装饰工程实际关键线路(工作),计算实际工期。
  3.灯安装是否正确?说明理由
  4.竣工验收是不明妥当?说明理由

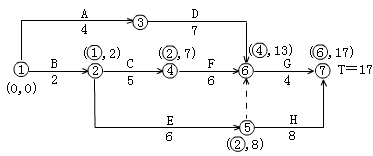

  答:1.用标号法找关键线路,计算工期。如下图所示。则计划关键线路为:B-C―F-G;计划工期为17天。

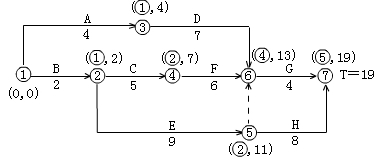

  2.用标号法找关键线路,计算工期,如下图所示。则实际关键线路为:B-E―H;实际工期为19天。

  3.不正确。因为安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,根据装饰装修工程施工技术更档,重型灯具。电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增高附加吊杆。
  4.不妥当。因为竣工验收应分为三个阶段:
  (1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备;
  (2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程理财,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量评估报告;
  (3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收

  (二)
  背景资料
  某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上2层,首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
  事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落地下一层混凝土底板上,当场死亡。
