备考2015年二级建造师考试公路工程习题(4)_第2页

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2015年3月26日
(二)
背景资料:

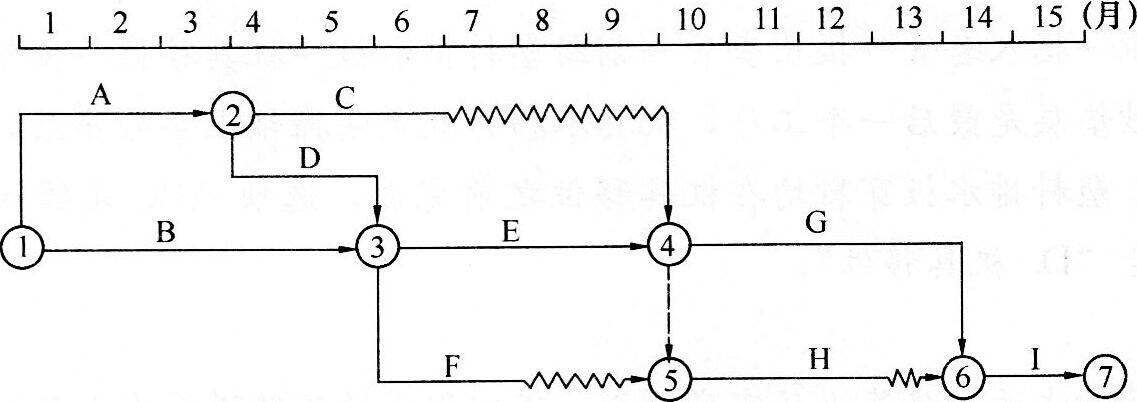

某桥梁工程,合同工期15个月,总监理工程师批准的施工进度计划如下图所示。

工程实施过程中发生下列事件:
事件一:项目监理机构对G工作进行验收时发现该工程质量达不到合格标准,需加固补强。导致直接经济损失60万元。
事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。施工单位按索
赔程序向项目监理机构提出了工程延期的要求。

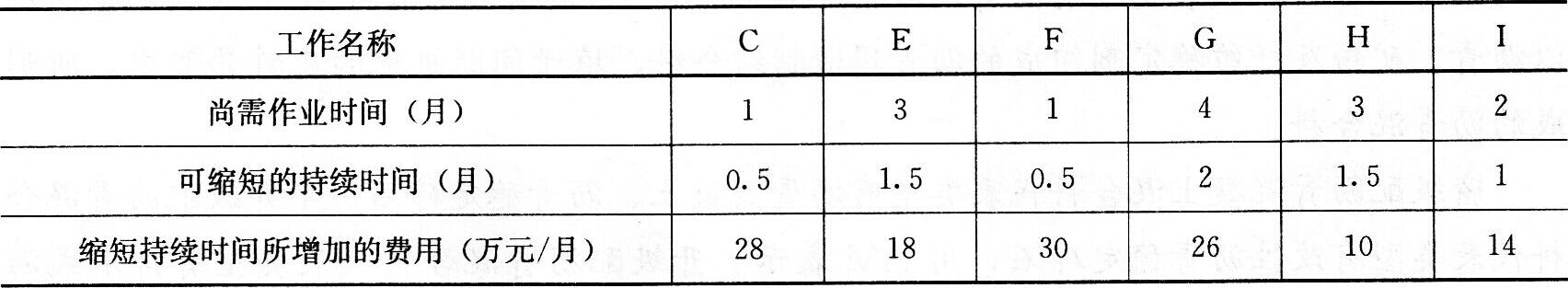

相关数据表

问题:
1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C工作的总时差和自由时差分别为多少?
2.事件一为哪一类质量事故?对于该质量事故,事故发生单位该怎么处理?
3.质量事故报告的内容有哪些?
4.事件二中,逐项分析第8个月末E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。


相关文章
