2015年二级建造师《建筑工程》考前攻关卷二_第4页

考试站(www.examzz.com)   【考试站:中国教育考试第一门户】   2015年4月22日
三、案例分析题(共4题,每题20分)
31、

(一)背景:某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:

施工过程中,发生了如下事件:
事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需央用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。
问题:
1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(用工作表示),并计算总工期。
2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?
3.事件二中,工作C应如何安排?并说明理由。
4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?

32、背景:某工程地下室1层、主楼地上12层、裙房地上4层,钢筋混凝土全现浇框架一剪力墙结构,填充墙为小型空心砌块砌筑。基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外侧设计两道SBS卷材防水层。施工过程中,发生如下事件:事件一:进场后即进行场地高程测量,已知后视点高程是50.128m,测量时后视读数为1.116m,前视点读数为1.235m。接着根据设计图纸进行平整场地,结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整个基坑采取大放坡开挖。
事件二:土方开挖至设计标高时,在勘察报告和设计文件都没有要求的前提下,监理工程师为确保工程质量,提出在基坑底普遍进行轻型动力触探的检测要求,触探检查发现基坑内裙房部位存在局部软弱下卧层。
事件三:针对软弱下卧层,项目总工召集所有技术人员开现场会议,决定采取灌浆补强并立即组织实施。灌浆后,项目总工程师组织现场监理进行基坑验槽,并形成验槽记录。
问题:
1.列式计算事件一中前视点高程。
2.事件一中,基坑土方开挖时应经常检查的内容有哪些(至少列出四项)?
3事件二中,监理工程师要求在基坑底普遍进行轻型动力触探是否合理?写出哪些情况下应在基坑底普遍进行轻型动力触探。
4指出事件三中的不妥之处。并分别说明理由。并写出基坑验槽的重点观察的部位有哪些。

33、背景:某人防工程,建筑面积5000m2,地下一层,层高4.0m,基础埋深为自然地面以下6.5m。建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一2013—0201)签订了施工承包合同。工程施工过程中发生了下列事件:
事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。

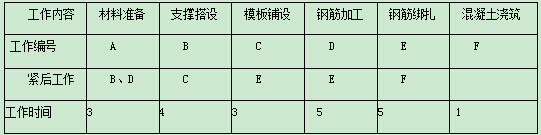

事件二:工程楼板组织分段施工,某一段各工序的逻辑关系见下表:

事件三:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件四:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
问题:
1.事件一中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件三中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件四中的描述,本工程验收时还应包含哪些分部工程?

34、背景:某工程建筑面积13000m2,地处繁华城区。东、南两面紧邻市区主要路段,西、北两面紧靠居民小区一般路段。在项目实施过程中发生如下事件:
事件一:对现场平面布置进行规划,并绘制了施工现场平面布置图。
事件二:为控制成本,现场围墙分段设计,实施全封闭式管理。即东、南两面紧邻市区主要路段设计为1.8m高砖砌围墙,并按市容管理要求进行美化;西、北两面紧靠居民小区一般路段设计为1.8m高普通钢围挡。
事件三:为宣传企业形象,总承包单位在现场办公室前空旷场地树立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。
事件四:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。专业分包单
位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。
问题:
1.施工现场平面布置图通常应包含哪些内容(至少列出4项)?
2.分别说明现场砖砌围墙和普通钢围挡设计高度是否妥当,如有不妥,请给出符合要求的最低设计高度。
3.事件三中,旗杆与基座预埋件焊接是否需要开动火证?若需要,请说明动火等级并给出相应的审批程序。
4.事件四中存在哪些不妥,并分别给出正确做法。

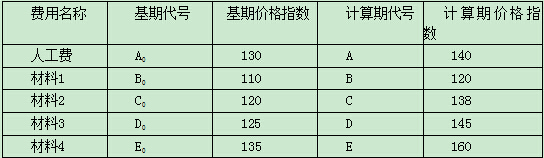

施工单位按调值公式法重新计算实际结算价款。
问题:
1.列式计算该工程预付备料款和起扣点各是多少?
2.指出事件一中的不妥之处,并分别说明理由。
3.指出事件二中的不妥之处,并分别说明理由。
4.列出动态结算调值公式,并按事件三中价格指数计算调价后的实际结算总价。
首页 1 2 3 4 尾页

相关文章
