二、多项选择题
13、关于建设工程项目进度控制的说法,正确的有(  )。
A.进度控制的过程,就是随着项目的进展, 进度计划不断 调整的过程
B.施工方进度控制的目的就是尽量缩短工期
C.项目各参与方进度控制的目标和时间范畴是相同的
D.施工进度控制直接关系到工程质量和成本
E.进度控制的目的是通过控制以实现过程的进度目标
网校名师答案:ADE
14、建设工程项目进度控制的主要工作环节包括 (  )。
A.分析论证进度目标
B.跟踪检查进度计划执行情况
C.确定进度目标
D.编制进度计划
E.采取纠偏措施
网校名师答案:ABDE
15、建设工程项目管理总进度纲要的主要内容包括(  )。
A.项目实施的总体部署
B.项目结构分析
C.总进度规划
D.确定里程碑事件的计划进度目标
E.总进度目标实现的条件
网校名师答案:ACDE
16、为顺利地实施建设工程项目的进度控制,项目管理者应当强化 (  ) 的管理理念。
A.与供方互利
B.系统方法
C.动态控制
D.多方案比选
E.以顾客为关注焦点
网校名师答案:BCD
17、当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择(  )。
A.缩短持续时间而不影响质量和安全的工作     B.有多项紧前工作的工作
C.有充足备用资源的工作
D.缩短持续时间所增加的费用相对较少的工作
E.单位时间消耗资源量大的工作
网校名师答案:ACD

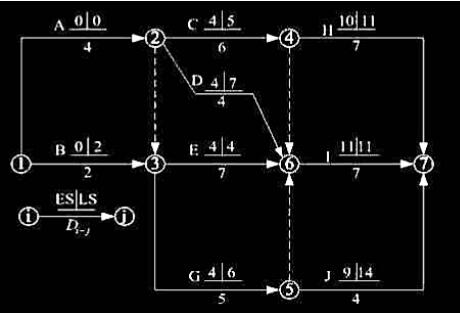

18、某工程双代号网络计划如下图(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS,该计划表明(  )。
2016一级建造师《项目管理》第一章名师精选试题(3)
A.工作1-3的总时差和自由时差相等
B.工作2-6的总时差和自由时差相等
C.工作3-5的总时差和自由时差分别为2天和0天
D.工作5-7的总时差和自由时差相等
E.工作2-4和工作3-6均为关键工作
网校名师答案:ABCD

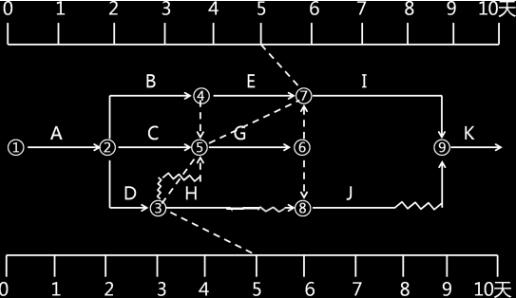

19、某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所示,正确的有(  )
2016一级建造师《项目管理》第一章名师精选试题(3)
A.H工作还剩1天机动时间
B.总工期缩短1天
C.H工作影响总工期1天
D.E工作提前1天完成
E.G工作进度落后1天
网校名师答案:DE
